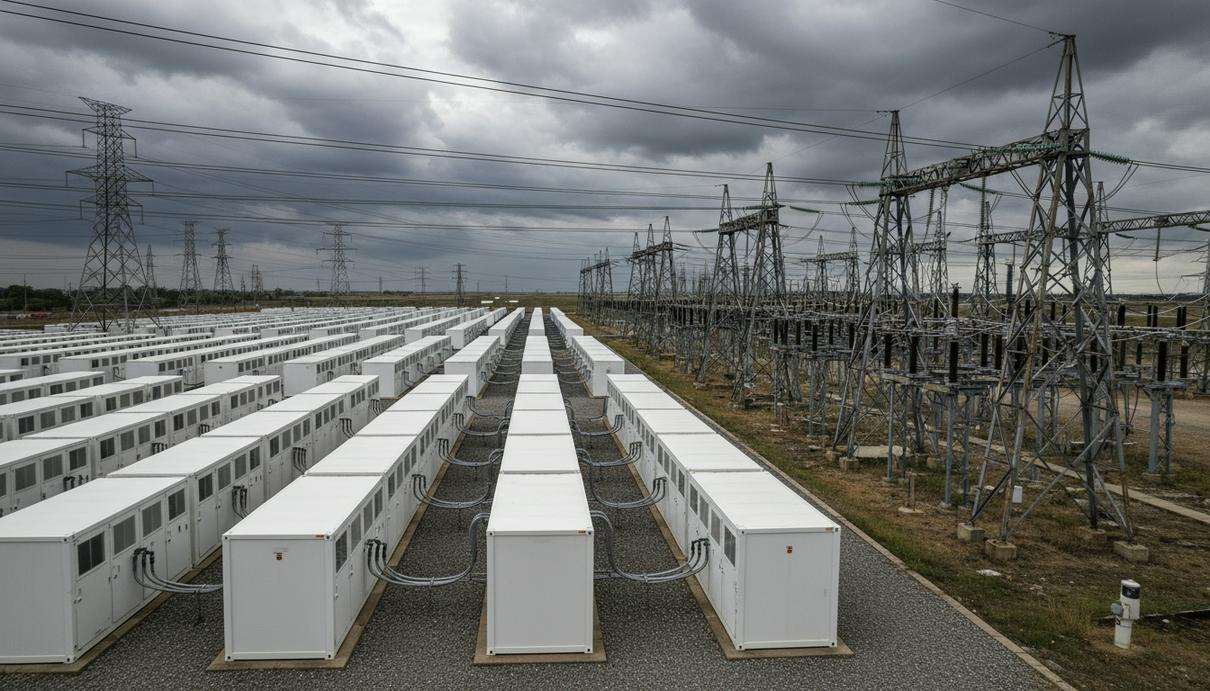

Резкий рост спроса на системы накопления энергии в США натолкнулся на неготовность электросетевой инфраструктуры. Из-за бурного роста энергопотребления дата-центров и общей электрификации потребность в промышленных аккумуляторах растёт, но подключать их к сетям становится всё сложнее. Проекты по строительству накопителей общей мощностью в сотни гигаватт скапливаются в многолетних очередях.

Цены на аккумуляторы падают, что повышает их привлекательность для инвесторов. Однако сами электросети, которые десятилетиями почти не получали инвестиций, не справляются с наплывом новых объектов. Чтобы их подключить, компании спешно модернизируют инфраструктуру, что приводит к дефициту трансформаторов, автоматических выключателей и другого оборудования. В результате проекты по всей стране простаивают в очередях на технологическое присоединение.
По данным Национальной лаборатории Лоуренса в Беркли, сейчас подключения к сети ожидают проекты систем хранения на 750 ГВт – это сопоставимо с мощностью более 700 атомных реакторов. Среднее время ожидания выросло с полутора лет в 2015 году до пяти лет в 2025-м. Например, в штате Нью-Йорк у компании Consolidated Edison за последние два года объём заявок на подключение накопителей увеличился на 300%. Аналитики Wood Mackenzie прогнозируют, что в ближайшие шесть лет рынок хранения энергии в США вырастет вчетверо.
Промышленные аккумуляторы помогают стабилизировать энергосистему: они запасают электроэнергию, когда она дешева, например, при избытке генерации от ВИЭ, и отдают её в сеть при росте спроса. Это позволяет снизить нагрузку на сети и уменьшить счета для потребителей, особенно в периоды пиковых нагрузок, например, в летнюю жару.
Однако для подключения накопителей операторам часто приходится строить новые линии электропередачи и подстанции, способные работать с потоками энергии в обоих направлениях. Модернизацию тормозят дефицит ключевого оборудования и нехватка квалифицированных кадров. Крупнейшая коммунальная компания Калифорнии PG&E сообщила регуляторам, что срок поставки некоторых видов автоматических выключателей может достигать почти четырёх лет. Из-за задержек с модернизацией оборудования на одной из подстанций под угрозой оказались два проекта накопителей общей мощностью 450 МВт, а работы на ЛЭП в районе залива Сан-Франциско могут остановить проекты ещё на 800 МВт.
Регуляторы на федеральном и региональном уровнях пытаются ускорить процесс, пересматривая порядок рассмотрения заявок. Приоритет теперь отдают не тем, кто подал заявку раньше, а проектам на более высокой стадии готовности. Также вводятся штрафы за отзыв заявок, чтобы отсечь спекулятивных инвесторов.
Некоторые компании вводят собственные барьеры. В Нью-Йорке Con Ed с 2023 года требует от разработчиков софинансировать модернизацию сетей, если их проекты создают избыточную нагрузку. По оценке отраслевой группы NY-BEST, это увеличило среднюю стоимость проекта на $21 млн, или в 14 раз. В результате инвесторы уже отменили как минимум 25 проектов. Представители отрасли обратились к регуляторам штата с требованием отменить новую политику, которая, по их словам, «останавливает развитие необходимого для города актива».
